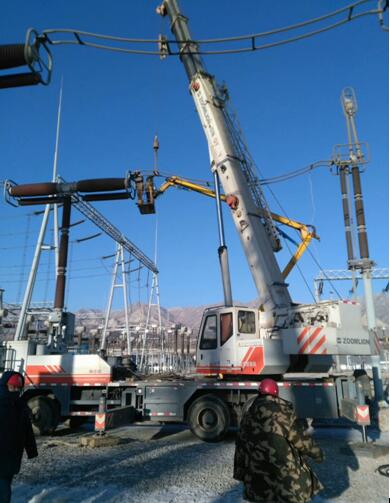

2018年1月12日,同煤漳电塔山发电公司500KV升压站改造第四步开始更换5013-2刀闸静环工程。这是此次升压站改造中最难的一步,该公司员工在1号机组不停机,线路带电的情况下工作,且带电距离1号机母线出线距离只有6.5米,常规操作中要求停机施工,但为了不影响公司发电量,施工人员经过查看图纸、多次做实验,采取顶笼拆除静环,严格控制吊车不能超过Ⅱ母线高度,在严寒的“三九”天里客服重重困难,最终成功完成改造任务的最后一步,圆满完成了500KV升压站改造。(高海峰)
