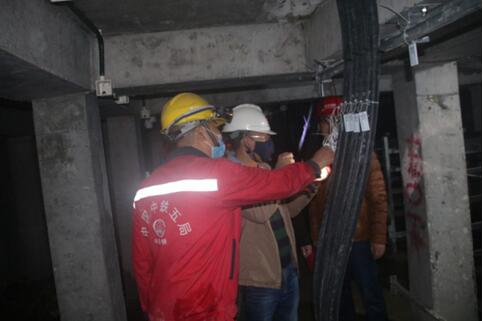

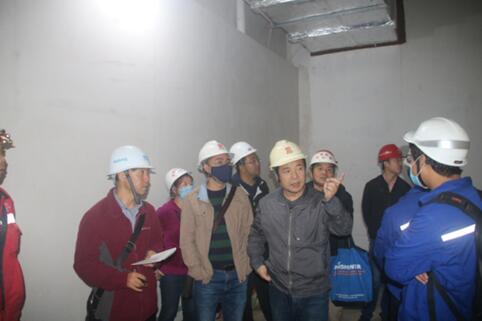

本报西安讯(通讯员陈 凯 张振鹏 李智明 周正乾)10月27日,由中铁五局电务城通公司承担施工的西安地铁四号线大雁塔变电所主体工程已完成,目前正在进行设备调试,标志着西安地铁四号线供电系统工程施工已接近尾声,正稳步向送电的工期节点目标推进。西安地铁公司设备处组织了华铁监理、中铁一院、中铁电气化局及设备供应商等单位到工程现场进行了观摩,对工程现场安全文明施工管理和工程质量给予好评。

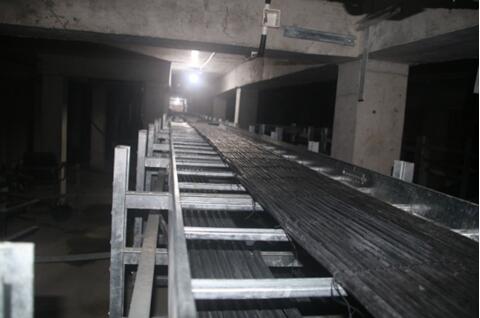

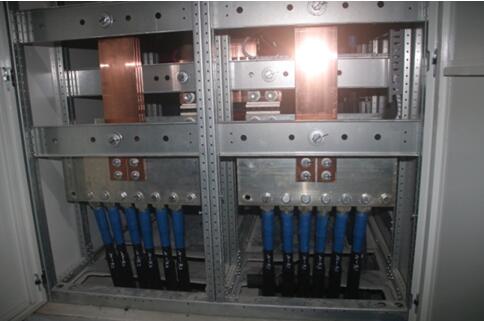

中铁五局电务城通公司施工的西安地铁四号线供电2标工程全线共31座变电所,其中大雁塔牵引降压混合变电所是施工样板工程。大雁塔站是四号线与已开通的三号线的换乘站,供电设备分设在站台层、设备层和站厅层,设备区域结构复杂,施工协调力度大,是全线供电施工难度最大的一个站。变电所施工包括基础预埋、接地线敷设、电缆桥支架安装、设备运输、设备安装、电缆敷设、一二次电缆接线、设备调试等工序,与土建、机电装修交叉作业多,尤其是设备运输、电缆敷设等,受空间狭小的影响,施工协调难度大。

变电所工程工期紧,任务重,为了切实保证项目施工的整体进度,中铁五局西安地铁四号线供电项目部超前策划、精心组织,多次召开施工组织会议,根据施工环境、工期进度等要求,对整个施工过程都作了细致研究与安排,精选配备项目管理人员,科学制订各工序节点计划,合理确定施工队伍数量、进场时间和机具配备,确保工程建设按计划顺利推进。同时,加大对工程施工技术、施工工艺的交底管理力度,加强进场施工人员安全教育培训教育,为现场施工人员配备了安全帽、防护服,增强施工人员安全生产意识。

施工过程中,项目部加强施工过程和施工现场管控,实行推行安全标准化管理和“样板引路”施工制度,全面落实质量管控和安全文明施工管理要求,把好设备进场安装质量源头关,每项乙供设备和材料的采购、厂验、现场第三方检测,业主、监理、设计、施工、厂商都会在一起召开技术联络会,具体布置乙供设备和材料生产、验收的各个环节,大到变电所的布局,小到各种工具的型号等细节,施工中每一道工序都有施工技术人员全程进行现场施工盯控,确保工程质量和施工安全。

据悉,该项目大雁塔变电所主体工程顺利完工,为供电设备系统调试奠定良好基础。该项目负责人表示,项目部将在下一阶段施工中,进一步加强施工组织,保障施工进度,注重文明施工,施工现场做到工完料清,加强施工成品及设备保护。同时加快设备调试进度,确保今年12月底送电。
